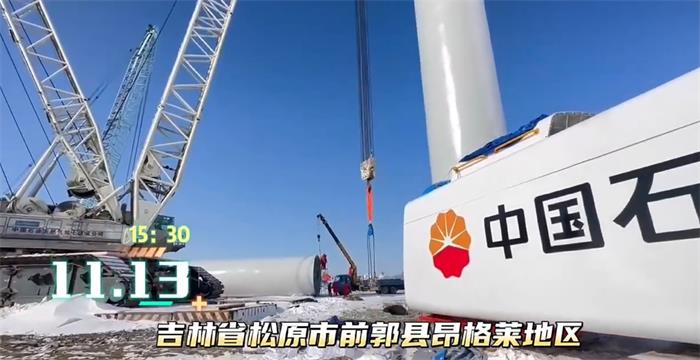

11月13日,在吉林油田昂格55万千瓦风电项目建设现场,技术人员冒着野外近零下20摄氏度严寒紧张作业。中国石油在建单体规模最大集中风电项目——吉林油田第一批新能源规模外送工程首台风机成功吊装。
吉林油田昂格55万千瓦风电项目位于前郭县昂格莱地区,共包含88台风机,是吉林油田落实国家绿色能源发展政策、实施“三分天下”战略目标、实践绿色低碳转型发展的标志性工程。该项目于2022年10月获批,今年年初正式启动。
据悉,项目施工面积173平方公里,地势复杂,生产指挥战线300多公里,施工战线长、周期短、难度大。为确保工程进度、质量、安全环保目标,公司领导带领项目组人员24小时吃住在一线、就近指挥,涌现出一批当代“铁人式”的施工现场“钉子户”。他们坚持“早5晚9”现场检查督战,以“开工即决战”的姿态强质量、抓管理、赶工期。
在10月13日首台风机基础浇筑施工中,各参建单位克服重重困难,连续奋战26个小时完成基础浇筑。截至11月上旬,基础施工已具备进场的69个风机点位,完成58台基础灌注桩,完成风机承台17座,完成风机吊装1台。预计,该项目明年7月全部建成投运,可实现年发电量16.3亿千瓦时,届时将成为吉林油田高质量发展的新经济增长极。
